Cách Tính Đào Đất Hố Móng: Hướng Dẫn Chi Tiết Từ Chuyên Gia Xây Dựng

Việc tính toán khối lượng đào đất hố móng là một trong những bước quan trọng hàng đầu trong giai đoạn chuẩn bị thi công, đặc biệt là đối với các công trình nhà ở dân dụng tại TP.HCM. Một bản dự toán khối lượng đào đất chính xác không chỉ giúp gia chủ kiểm soát chi phí hiệu quả, mà còn là cơ sở để lập kế hoạch thi công, chuẩn bị máy móc và nhân công phù hợp. Với kinh nghiệm lâu năm trong ngành, các chuyên gia xây dựng của chúng tôi xin chia sẻ những nguyên tắc và cách tính đào đất hố móng một cách chi tiết và dễ hiểu nhất.

1. Tại Sao Phải Tính Toán Khối Lượng Đào Đất Hố Móng?

  • Kiểm soát chi phí: Đào đất là một hạng mục tốn kém, chiếm một phần không nhỏ trong tổng ngân sách xây dựng. Tính toán chính xác giúp bạn dự trù được chi phí thuê nhân công, máy móc (máy đào, xe ben), và chi phí vận chuyển đất thừa đi đổ.
  • Lập kế hoạch thi công: Khối lượng đào đất quyết định đến thời gian thực hiện hạng mục này. Biết được khối lượng, bạn có thể lên kế hoạch thi công chi tiết, đảm bảo tiến độ chung của toàn bộ công trình.
  • Hợp đồng minh bạch: Việc có con số cụ thể về khối lượng đào đất giúp hợp đồng với nhà thầu trở nên minh bạch và rõ ràng, tránh được các tranh chấp, phát sinh không đáng có.

2. Các Yếu Tố Ảnh Hưởng Đến Khối Lượng Đào Đất

Trước khi đi vào cách tính cụ thể, cần nắm rõ các yếu tố sau ảnh hưởng đến khối lượng đào đất:

  • Loại móng: Móng băng, móng đơn, móng cọc hay móng bè sẽ có cách tính và khối lượng khác nhau. Mỗi loại móng có kích thước hố móng riêng.
  • Chiều sâu đào đất: Chiều sâu đào phụ thuộc vào địa chất, chiều sâu tầng hầm (nếu có) và thiết kế móng. Chiều sâu càng lớn, khối lượng đất đào càng nhiều.
  • Độ dốc mái ta-luy: Khi đào đất, ta không thể đào thẳng đứng mà phải tạo độ dốc nhất định để đảm bảo an toàn, tránh sạt lở. Độ dốc này tùy thuộc vào loại đất (đất sét, đất cát). Độ dốc mái ta-luy càng lớn thì khối lượng đào đất càng tăng.
  • Đất san lấp (nếu có): Nếu khu đất có địa hình không bằng phẳng, cần tính thêm khối lượng đất san lấp để đạt cao độ thiết kế.

3. Công Thức Tính Khối Lượng Đào Đất Hố Móng

Sau đây là công thức tính khối lượng đất đào hố đang được vận dụng nhiều nhất trong ngành xây dựng:

V =  1/3H x (S1 + S2 + SQRT 1 x S2).

Lần lượt giải mã các ký hiệu trong công thức như sau:

  • V: khối lượng đất cần đào.
  • S1, S2: diện tích đáy lớn và đáy nhỏ.
  • SQRT 1 x S2: căn bậc của đáy lớn và đáy nhỏ.
  • H: chiều cao cần đào hố.

Đây là công thức đơn giản và dễ hiểu nhất trong cách tính đào đất hố móng. Đối với hố móng thực tế, trong vài trường hợp cần áp dụng công thức chi tiết hơn để tính cả phần ta-luy.

Công thức tính khối lượng đào đất hố móng băng:

V = (L1 + L2 + 2L3) x Chiều rộng (B) x Chiều sâu (H)

  • L1: Chiều dài đáy hố móng.
  • L2: Chiều dài miệng hố móng.
  • L3: Chiều dài ta-luy (được tính bằng H x K, với K là hệ số mái dốc ta-luy, thường là 0.5-0.7 cho đất sét, 1-1.25 cho đất cát).
  • H: Chiều sâu hố móng.
  • B: Chiều rộng hố móng.

Lưu ý: Đối với móng đơn, công thức tương tự nhưng áp dụng cho từng hố móng riêng lẻ, sau đó cộng tổng lại.

Ví dụ minh họa:

Giả sử bạn cần đào hố móng băng cho một căn nhà có kích thước 5m x 15m.

  • Chiều sâu đào đất (H) = 1.2m
  • Chiều rộng hố móng (B) = 1.0m
  • Hệ số mái dốc ta-luy (K) = 0.5
  • Chiều dài đáy hố móng (L1) = 5m (băng ngang) và 15m (băng dọc)
  • Chiều dài mái ta-luy (L3) = H x K = 2 x 0.5 = 0.6m
  • Chiều dài miệng hố móng (L2) = L1 + 2 x L3 = 5 + 2 x 0.6 = 2m (băng ngang) và 15 + 2 x 0.6 = 16.2m (băng dọc)

Tính tổng thể tích:

  • Thanh ngang: V1 = (5 + 6.2 + 2*0.6) * 1.0 * 1.2 = 14.88 m3
  • Thanh dọc: V2 = (15 + 16.2 + 2*0.6) * 1.0 * 1.2 = 38.88 m3
  • **Tổng V = V1 + V2 = 14.88 + 38.88 = 53.76 m3`

4. Lời Khuyên Từ Chuyên Gia

  • Tham khảo ý kiến nhà thầu: Luôn làm việc với nhà thầu uy tín để có được bản vẽ thiết kế móng và dự toán khối lượng chính xác nhất.
  • Dự trù phát sinh: Luôn tính toán thêm một phần trăm chi phí dự phòng (khoảng 10-15%) cho những trường hợp phát sinh như địa chất không như dự kiến, đường vận chuyển khó khăn…

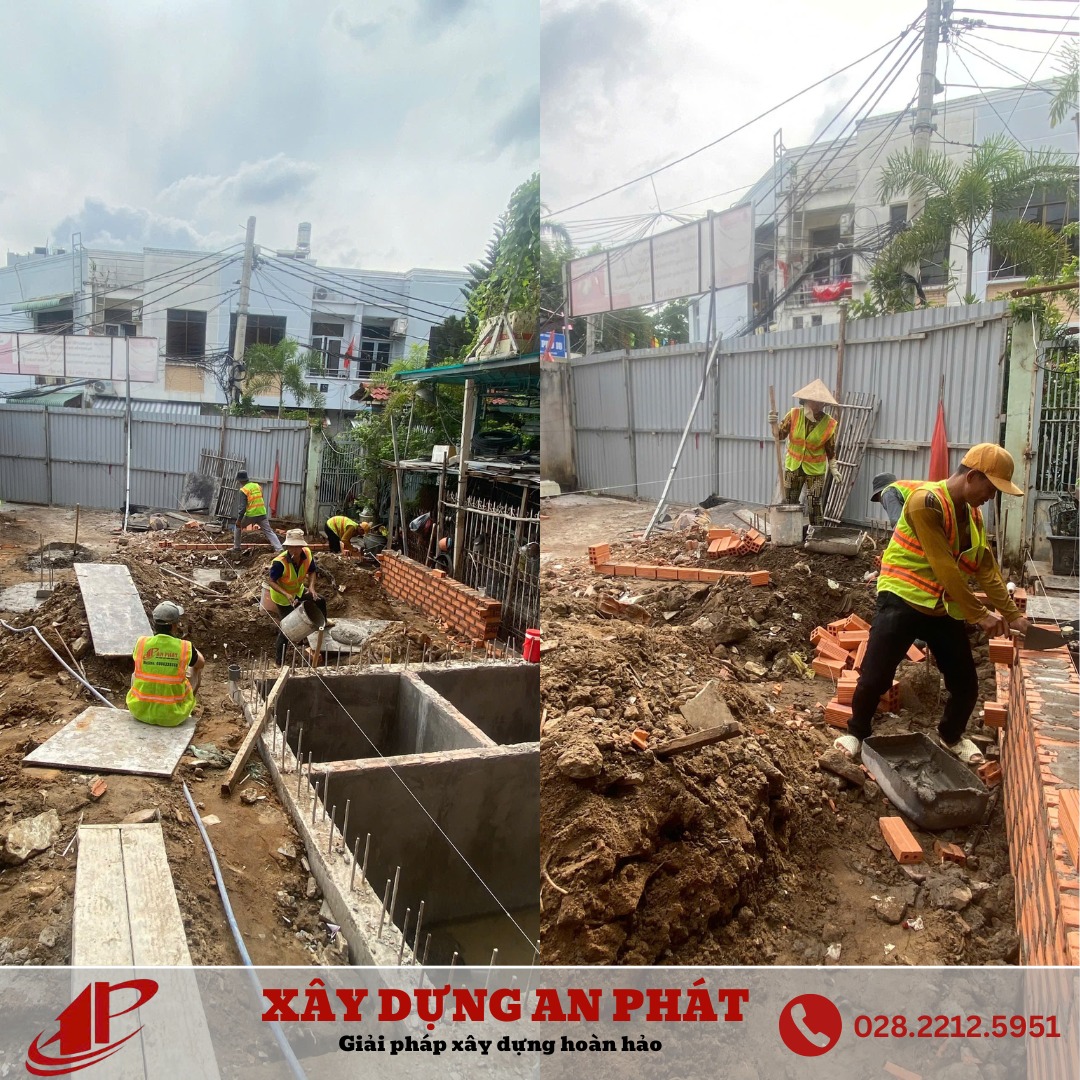

  • Kiểm tra thực địa: Trong quá trình thi công, nên cùng nhà thầu kiểm tra lại khối lượng thực tế đã đào để đảm bảo tính minh bạch.

Lời kết

Tính toán khối lượng đào đất hố móng là một công việc đòi hỏi sự cẩn thận và kiến thức chuyên môn. Bằng cách áp dụng những nguyên tắc và công thức trên, bạn sẽ có thể chủ động hơn trong việc quản lý chi phí và tiến độ xây dựng, từ đó có được một công trình vững chắc và hoàn thiện.

====================================================================================================

CẦN TƯ VẤN VỀ THIẾT KẾ, XÂY DỰNG THÌ LIÊN HỆ VỚI CHÚNG MÌNH NHÉ:

CÔNG TY TNHH ĐẦU TƯ PHÁT TRIỂN THƯƠNG MẠI XÂY DỰNG AN PHÁT

📞 Hotline: 028.2212.5951
🌐 Website: https://anphatcons.vn/
📍 Địa chỉ: 167 Trần Trọng Cung, Phường Tân Thuận, Thành phố Hồ Chí Minh

💌 Email: xaydunganphat.369@gmail.com

📰 Facebook: Xây dựng An Phát

Thiết Kế Nhà Phố Tại Quận 7 – Chốn Yên Bình Giữa Sài Gòn Bận Rộn

Xây dựng An Phát – Thi công xây dựng nhà ở riêng lẻ Gia đình chú Nhứt, Quận 7

Xây dựng An Phát – Kiến Tạo Tổ Ấm, Xây Dựng Niềm Tin

Xây dựng An Phát – Nơi Tâm Huyết Kiến Tạo Tổ Ấm Trọn Đời

Xây dựng An Phát – Thiết kế thi công nhà trọn gói giá ưu đãi Quận 8 TP Hồ Chí Minh uy tín, chuyên nghiệp

Xây Dựng An Phát: Công trình nhà Anh Phương – Nơi Tâm Huyết Kiến Tạo Tổ Ấm Trọn Đời

XÂY DỰNG AN PHÁT – Phong Thuỷ trong Xây dựng

Xây dựng An Phát: Nâng Tầm Không Gian Sống & Làm Việc Của Bạn

Liên hệ

Tư vấn

Để được tư vấn thêm, quý khách vui lòng liên hệ: 0906 333 369 - 028.22125951

Tin thông liên quan

Để lại một bình luận

Email của bạn sẽ không được hiển thị công khai. Các trường bắt buộc được đánh dấu *
